管道的安裝次序:起初按照先裝大口徑、總管、立管,後裝小口徑、分管的規定。確認管道的走向及方位,明確機械配件和溝槽式草莓视频官网接頭的方位,然後是先滾槽一開孔一安裝機械三通、四通一管道安裝一管道測試。
在對鋼管進行滾槽處理的時候,有什麽注意事項?
將管材按所需長度用切管機切割,切口要平整,並去除毛刺,將鋼管架設在滾槽機上。用水平儀校正滾槽機尾架,使滾槽機與鋼管處於水平方位,然後將鋼管端麵與滾槽機輪擋板端麵貼緊,使鋼管與滾槽輪擋板端麵成90°,啟動滾槽機電機,使上壓輪平均滾壓鋼管至設定的溝槽深度為止,用遊標卡尺檢查溝槽深度和寬度等尺寸,滾槽機卸荷,取出鋼管。

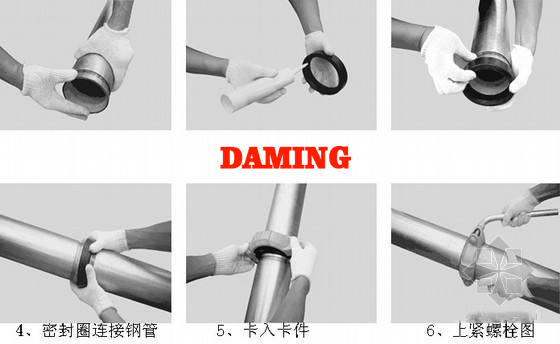

溝槽式連接安裝參照有關技術要求,加工好溝槽的,去除毛刺,確保待裝鋼管密封麵的平整、圓滑,檢查橡膠密封圈,若有破裂馬上掉換,橡膠密封安裝在兩接口的中間部位,不得安裝在溝槽內。校直管道中軸線,兩邊口處留有間隙,在橡膠密封圈上塗抹潤滑劑(潤滑劑可使用洗潔劑,不得使用油潤滑劑)。在橡膠密封圈外側安裝卡箍件,雙手(需要時運用木捶)壓緊卡箍件,安裝緊固件應平均交替擰緊螺栓,擰緊力矩適中,防止螺栓受損。目測橡膠密封圈能否在卡箍件內,兩接口處避免起皺。
鋼管開孔安裝機械三通、四通的鋼管先在銜接部位用開孔機。開孔尺寸按照產品說明書開孔尺寸表,按開孔直徑選用相應的鑽頭。用鏈條將開孔機穩固於鋼管預定方位處,用水平儀校正,啟動電機,轉動鑽頭;操作手輪,使鑽頭緩緩向下,並定量添加鑽頭潤滑劑,完成開孔。打理鑽落的鐵屑和開孔部位的殘渣,用砂輪機打磨洞口毛刺至潤滑。
